防雷接地的施工方法

您的當前位置: 首 頁 >> 新聞中心 >> 行業新聞

防雷接地的施工方法

發布日期:2019-11-29 作者: 點擊:

關于濟南防雷檢測工程天科防雷帶您了解下,

民用修建防雷檢測工程設防分三級,房頂一般選用25×4熱鍍鋅扁鋼作為避雷帶沿女兒墻四周敷設,25×4熱鍍鋅扁鋼避雷帶支持卡子距離為1米左右,但有必要共同,轉角處懸空段不大于1米,避雷帶高出屋面裝飾或女兒墻0.15米,一起屋面選用25×4熱鍍鋅扁鋼組成不等避雷網格。避雷網格沿屋面敷設,一切高出屋面的各種金屬構件均需與避雷帶焊接相連。

現在,一般民用修建使用結構柱內或剪力墻內主鋼筋作為引下線,鋼筋上下焊接相連,直徑大于16毫米二根為一組,柱子上端預埋100×100×8鋼板,用于柱子內主鋼筋與避雷帶銜接的轉換。

工程接地體方式首要有人工接地體和使用基礎作為接地體的方式。使用承臺鋼筋網、樁基鋼筋銜接構成等電位接地網絡,接地電阻不大于1歐姆。

每層修建物外墻連續梁內鋼筋與樓層鋼筋焊接成一體形成均壓環,并與引下線可靠相連,外墻上的金屬門窗、金屬結構、外墻欄桿與均壓環相銜接以防側擊雷。

近幾年,等電位聯合要求日益嚴格,首要有總等電位聯合、輔佐等電位聯合、部分等電位聯合。機房、衛生間設備、金屬管線等一般要作等電位接地。山東防雷檢測工程

(2)施工流程

施工預備→接地裝置裝置→引下線裝置→避雷帶支架制造裝置→避雷網裝置→接地電阻測驗

(3)技術措施

資料完全且符合設計要求,施工機具裝備足夠,施工圖紙已對施工班組進行技術交底。

(4)首要施工方法

防雷檢測工程包括接地裝置、防雷引下線及避雷帶的裝置。施工選用標準為《電氣裝置裝置工程接地裝置施工及檢驗標準》

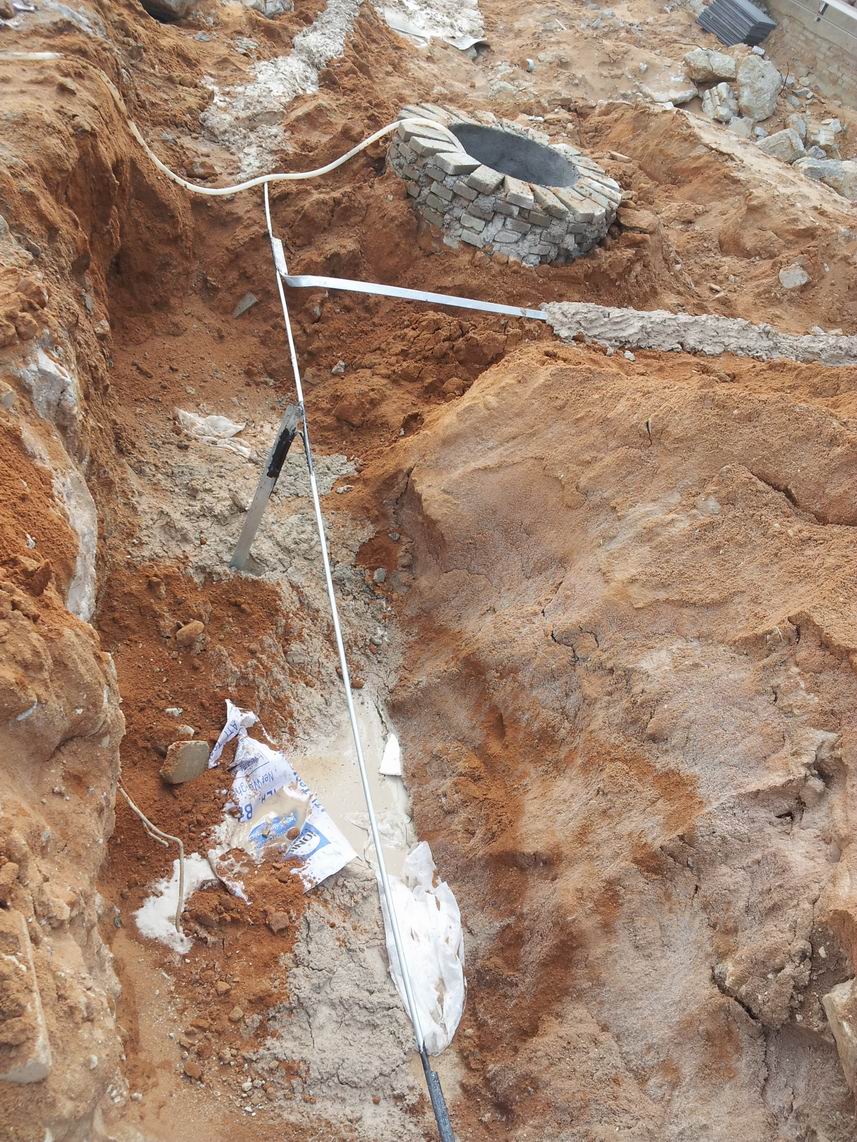

( 1)接地裝置

a.按照設計圖尺寸方位要求,將底板內兩條結構主筋焊接連通,并與所經樁臺及柱內的有關鋼筋焊接(不同標高處使用兩根豎向結構上下貫穿),并將兩根主筋用油漆做好標記,便于引出和查看。

b.一切焊接處焊縫應飽滿并有足夠的機械強度,不得有夾渣、咬肉、裂紋、虛焊、氣孔等缺點,焊接處的藥皮敲凈后,刷瀝青作防腐處理,選用搭接焊時,其焊接長度要求如下:

●鍍鋅扁鋼不小于其寬度的2倍,且至少3個棱邊焊接。

●鍍鋅圓鋼焊接長度為其直徑的6倍,并應二面焊接。

●鍍鋅圓鋼與鍍鋅扁鋼銜接時,其長度為圓鋼直徑的6倍。

c.每一處施工結束后,應及時請質檢部門進行蔭蔽工程查看檢驗,合格后方能蔭蔽,一起做好蔭蔽工程檢驗記錄。

(2)引下線裝置

使用修建鋼筋做引下線的情況,鋼筋截面一定要滿意設計要求。

鋼筋的銜接要滿意標準要求,如修建施工選用埋弧焊工藝,可不作處理,否則要進行接地跨接,搭接長度不該小于跨接鋼筋直徑的6倍。

3)接地電阻測驗

接地電阻測驗儀型號選用ZC29B-2,儀表有必要經專業計量。在測驗前,先將檢流計的指針調零,再將倍率標準桿置于最大倍數,慢搖,一起調整丈量標度盤,使檢流計為零。加快搖到120r/min右,再調到平衡后,讀標度盤的刻度,乘倍率就得所測的電阻值。留意電流探針的接線長度為40m,電位勘探的接線長度為20m
